Comissionamento

Comissionamento

Decisões baseadas em análises

Garantia de Qualidade e Funcionamento

O modelo seguido pela PCMsys foi introduzido em 2001 pela empresa Norsk Hydro no projeto para expansão da Alunorte, hoje a maior refinaria de aluminia no mundo. Baseado em norma: Z-CR-007, metodologia MC&C da Norsok Standard, foi publicada na Noruega em 1993.

PCMsys, através de seu sócio Marco Vaz, foi responsável pelo desenvolvimento e implementação do modelo na Vale, uma das maiores mineradoras do mundo, que em 2009 normatizou a aplicação do modelo de comissionamento em todos os seus projetos.

Conheça o modelo de comissionamento PCMsys

Conceito

O comissionamento antes do modelo era de responsabilidades dos próprios fornecedores ou montadoras. Onde normalmente na grande maioria não exercem interesses e nem responsabilidades pela integração com os demais fornecedores e projetistas. Indiretamente passam a se beneficiar pelas falhas desta integração, proporcionando uma folga maior para cobrirem dos seus próprios atrasos. Infelizmente estas falhas só eram detectadas durante o comissionamento, já próximos do startup.

O comissionamento foi praticado durante anos, pelos profissionais do ramo de projetos e de construções de empreendimentos industriais, que acabaram adquirindo o habito de considerar sempre os atrasos de obras como normais e já eram sempre esperados por eles.

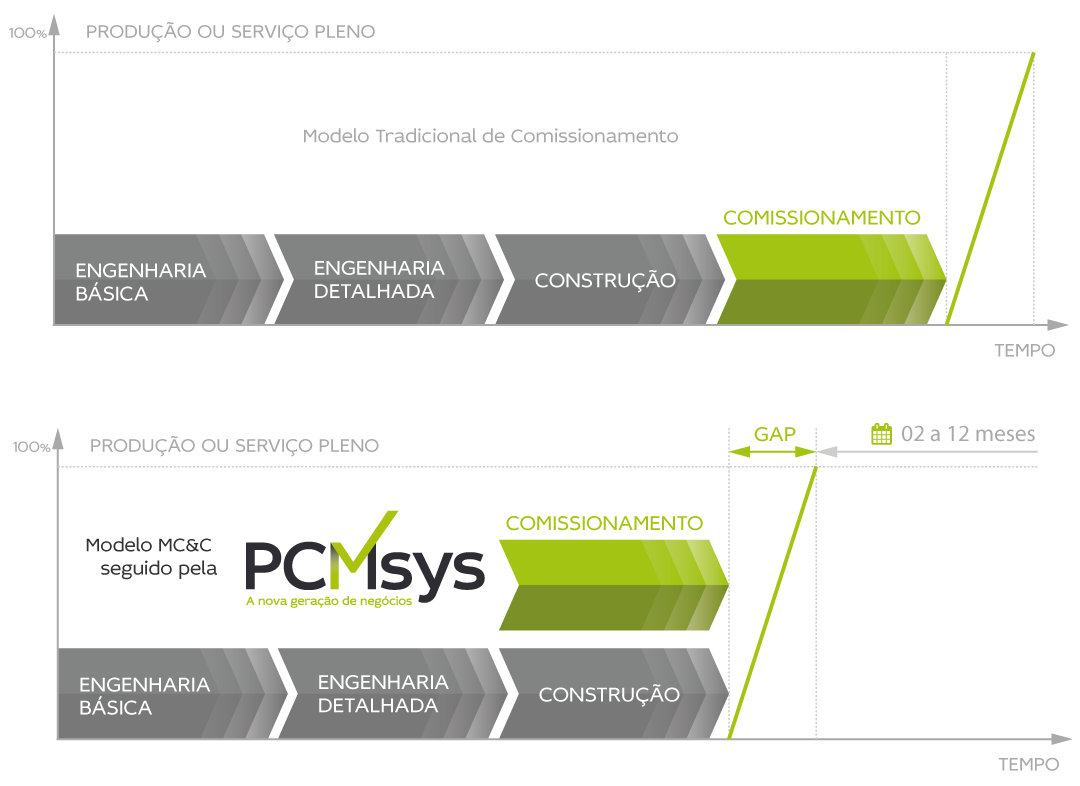

O modelo de comissionamento MC&C tem o propósito de gerenciar toda conclusão da obra, através de um software específico que organiza e disciplina todo o processo de entrega da montagem e construção, resultando em uma transição suave, segura, com qualidade e transparente para a operação do cliente.

Comissionamento para engenharia
Certificar de quer as instalações foram executadas conforme o projetado e especificado pela Engenharia.

Comissionamento para o cliente
Assegurar antes de receber as instalações, totalmente testadas e perfeitamente funcionando.

Comissionamento para gerenciamento
Implementação dinâmica (puxar a conclusão da obra) para atender a data de partida da unidade (start-up).

Objetivo

A implementação modelo de comissionamento MC&C, seguido pela PCMsys, tem como objetivo principal:

✔ Assegurar que todas as atividades das etapas do comissionamento serão realizadas, com plena segurança pessoal e dos equipamentos até a data programada do start-up e proporcionar confiabilidade operacional no ramp-up.

✔ Assegurar que o modelo de comissionamento MC&C, juntamente com um software específico organize e discipline todo o processo de entrega da montagem e construção, resultando em uma transição suave, segura, com qualidade e transparente para a operação do cliente.

✔ Proporcionar aos Gerentes de Projetos meios para agir em tempo hábil a tomar decisões gerenciais para recuperação de atrasos pontuais e cenários críticos de construção e montagem e continuar mantendo a data do start-up do empreendimento.

Etapa 1 • PLANEJAMENTO DE COMISSIONAMENTO

Plano de Comissionamento

✔ Estratégias para formação dos grupos e contratos para comissionamento;

 ✔ Definição dos pacotes de comissionamento;

 ✔ Cronograma dos pacotes de comissionamento;

 ✔ Organograma e historiograma.

Execução: Detalhamento da execução

✔ Demarcação dos Pacotes de Comissionamento;

✔ Cruzamento dos documentos de engenharia/fornecedores e preparação dos escopo dos trabalhos de campo do comissionamento;

 ✔ Elaboração dos procedimentos de comissionamento dos pacotes;

 ✔ Programação, acompanhamento e controle da execução das atividades de completação mecânica, pré-comissionamento e comissionamento.

Etapa 2 • COMPLETAÇÃO MECÂNICA

1- Cruzamento dos documentos de engenharia / fornecedores e preparação dos protocolos requeridos para a Completação Mecânica:

 Mitigar ou eliminar existência de erros ou discrepâncias entre os dados e informações técnicas com o cruzamento dos documentos de engenharia e fornecedores, na preparação dos protocolos de verificação e testes requeridos de completação mecânica.

 Programar e preparar os protocolos X itens tagueados, para as atividades de verificações e testes das etapas de completação mecânica no sistema informatizado de gerenciamento do comissionamento.

2- Preparação do escopo dos trabalhos de completação mecânica:

Nesta etapa 100% dos itens tagueados e não tagueados (objetos) de todas as disciplinas devem ser validados pela empresa de Comissionamento, através dos protocolos (check list) de completação mecânica, levantando e classificando as pendências para correção pela montadora, antes da passagem de custodia da construção para o comissionamento.

3- Assinatura dos protocolos de completação mecânica:

Todos os itens tagueados e objetos das instalações do projeto deverão ser inspecionados, validados através dos protocolos de verificação e protocolos de registro de testes, assinados por profissionais distintos (03 assinaturas).

4- Confirmação da qualidade da montagem

Através dos protocolos de testes e verificações estáticas da construção das instalações, conforme as especificações, normas e desenhos pertinentes do empreendimento.

5- Gerenciamento do progresso da conclusão da montagem e pendências:

 Com as entregas dos protocolos e pendencias geradas são atualizados no software, permitindo emitir relatórios gerenciais e curvas de tendências. O índice de acompanhamento gerencial que melhor representa o final do empreendimento são os índices de completação mecânica, conforme PR-G-305 são:

✔ Entrega de protocolos de completação mecânica;
✔ Certificados de transferências de custodia dos pacotes de comissionamento da
✔ Construção para o Comissionamento;
✔ Gráfico de pendências.

IMPORTANTE: Pelo modelo MC&C os esforços nas soluções, correções e atitudes proativas devem ser realizados na etapa de completação mecânica, quando de responsabilidade da Construção.

Etapa 3 • PRÉ COMISSIONAMENTO

Os testes de pré-comissionamento são realizados com a energização dos itens tagueados e componentes definitivos do projeto, que compreendem: comunicações e configurações do sistema de controle, malhas de controle, intertravamento, motores elétricos desacoplados e unidades hidráulicas ou lubrificação.

Etapa 4 • COMISSIONAMENTO

Os testes de comissionamento são realizados por subsistemas (pacote de comissionamento) definidos como:

TESTES SEM CARGA: testes de subsistemas integrados de comissionamento envolvendo os equipamentos, instrumentos e componentes sem introduzir qualquer tipo de carga (produto).

TESTES COM CARGA: testes de subsistemas integrados de comissionamento introduzindo carga (produto).

Etapa 5 • OPERAÇÃO ASSISTIDA

Profissionais atuando como parte da equipe local do cliente de forma a executar uma determinada atividade e ao mesmo tempo proporcionar a transferência de know-how para a equipe do cliente em relação aos produtos e soluções fornecidos pela PCMsys, afim de minimizar o risco na implantação de novas tecnologias ao mesmo tempo que é proporcionada a condição para transferência da tecnologia envolvida até que as equipes locais possam reassumir as atividades com sua própria equipe.

PCMsys • A nova geração de negócios

Garanta o sucesso do seu empreendimento industrial.

Agende agora a sua reunião
PCMsys

Óptimo! Inscreveu-se com sucesso.

Bem-vindo de volta! Registou-se com sucesso.

Assinou com sucesso o PCMsys.

Sucesso! Verifique o seu e-mail para obter a hiperligação mágica para se inscrever.

As suas informações de facturação foram actualizadas.

A sua facturação não foi actualizada.
